一工程概况修建补水管道,实现向桂湾河补水前海桂湾河水质改善工程(尾水利用)项目修建Dg800mm补水管道,将南山水质净化厂的尾水补给至三号明渠闸口处,实现向桂湾河补水,解决桂湾河水动力不足以及雨后水质恢复慢等问题。其中,J27-PN5段补水管道需穿越现状前湾一路,为避免管道施工破坏道路,该段采用顶管施工。顶管全长149m,设顶进井、接收井各1座,井身采用旋挖灌注桩作为井壁结构,尺寸为5m(宽)×7m(长)×10m(深),管道埋深为9.6m
2016年以前,前海桂湾河还是一条臭气熏天的排洪纳污沟,水环境景观与“前海水城”的定位格格不入。近年来,前海以打造“前海水城”为核心理念,持续推进各项治水提质任务落实,水城建设成绩令人瞩目。
如今,桂湾河水质已清澈见底,周边生态也在悄然恢复,草木葱茏,白鹭嬉水,银波浮动,碧水涟涟,犹如一条柔和静美的丝带,轻盈地穿过前海合作区注入前海湾。
前海桂湾河水质改善工程(尾水利用)项目修建Dg800mm补水管道,将南山水质净化厂的尾水补给至三号明渠闸口处,实现向桂湾河补水,解决桂湾河水动力不足以及雨后水质恢复慢等问题。
其中,J27-PN5段补水管道需穿越现状前湾一路,为避免管道施工破坏道路,该段采用顶管施工。顶管全长149m,设顶进井、接收井各1座,井身采用旋挖灌注桩作为井壁结构,尺寸为5m(宽)×7m(长)×10m(深),管道埋深为9.6m。顶管施工的主要设备为Φ800mm泥水平衡顶管机,穿越地层为淤泥和黏土地层。

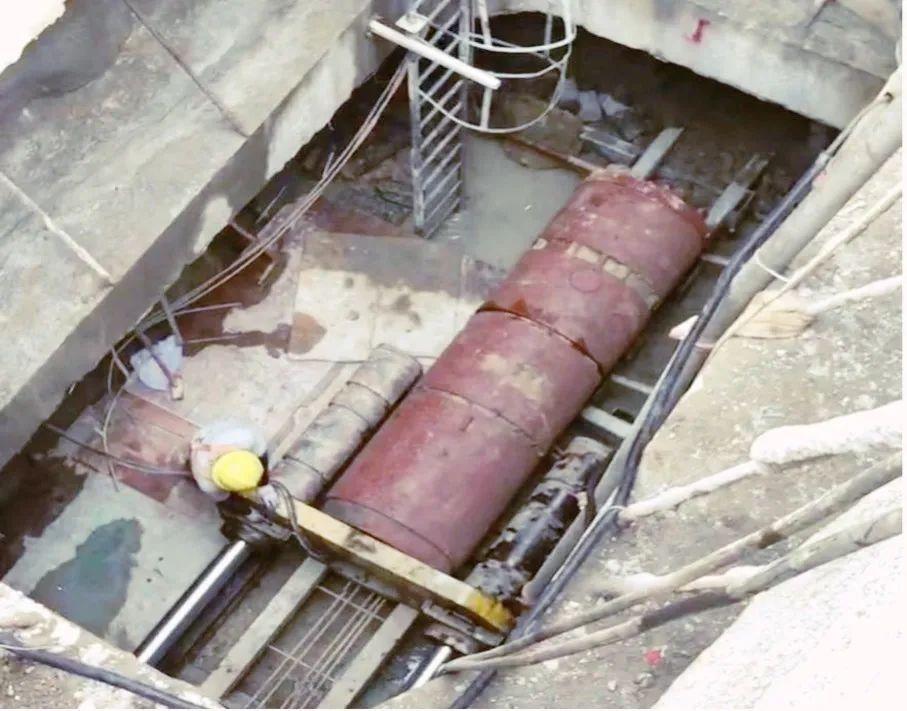

顶管施工作为一种非开挖敷设地下管道的实施工程技术,其施工原理主要是从地面开挖两个基坑井,通过主顶千斤顶的顶进,推动管道从始发井预留口穿出,穿越土层到达接收井的预留口边,然后通过接收井的预留口穿出,形成管道的施工。

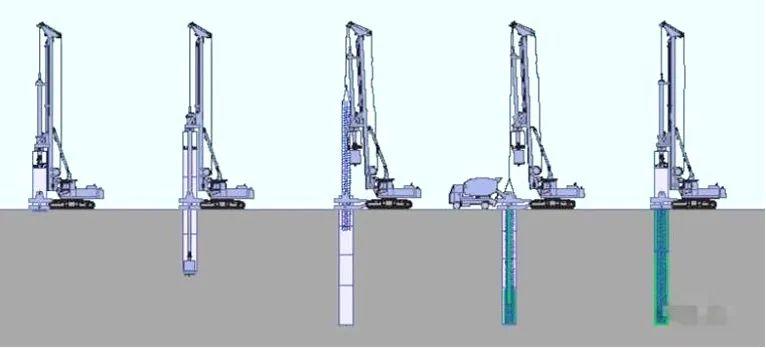

灌注桩施工→高压旋喷桩→桩头开挖清理→冠梁施工→工作井施工→底板施工→背墙施工。
本项目设顶进井、接收井各1座,尺寸为5m(宽)×7m(长)×10m(深),井身采用旋挖灌注桩作为井壁结构,为确保实施工程质量,需做好以下措施:
桩径Φ800mm,桩距1000mm,施工全套工艺流程中需着重控制好桩位,轴线和垂直轴线mm,垂直度偏差不宜大于0.5%,施工完成后采用低应变动测法对桩身质量和完整性进行仔细的检测,确保井壁结构质量。
桩径Φ600mm,桩距400mm;施工全套工艺流程中应严格按照设计的基本要求控制水泥掺入量、浆液水灰比、工作所承受的压力、提升速度等参数,确保旋喷桩止水效果。旋喷桩施工完成后在基坑范围槽底以下5m分别设置降水井和观测井进行止水效果检查,降水井和观测井水位差24小时内可维持在10m以上。

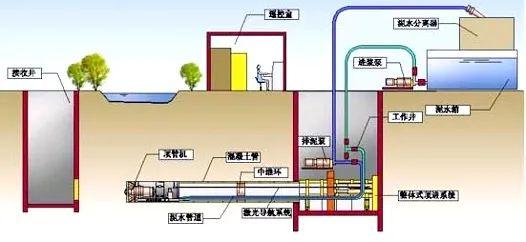

测量放样→井下导轨机架、液压系统、止水圈等设施安装→地面辅助设施安装→顶管掘进机吊装就位→激光经纬仪安装→掘进机出工作坑→正常顶进→顶管机进接收坑。
吊机选择→吊装前各项准备→吊装设备检验测试→落实各项安全保证措施→试吊→吊装。
根据顶管机及管道参数进行顶力及后背墙计算,为了能够更好的保证顶进质量和施工安全,施工时应进行后背的强度和刚度计算,确保满足要求。
•在顶进过程中,通过压浆环管向节外壁压注少数的减摩泥浆,以减少管节与土体间摩阻力,起到降低顶进阻力的效果。
本工程采用钢扎兰盘根止水装置。当顶管机机尾离开工作井壁后,调整洞圈止水装置中的压板位置,以防止土体从间隙中流失而造成地面的塌落,殃及周围的构筑物和地下管线
•工程建成后,通过补水使桂湾河常年水质主要指标达到《地表水环境品质衡量准则》V类标准。
